Bautagebuch Stellplatzerweiterung - Kellersanierung
Startschuss für die Erweiterung und Sanierung des Feuerwehrgerätehauses in Marxgrün
Zu enge, nicht normkonforme Stellplätze, beengte Verhältnisse und ein nasser Keller, all dies hat bei der Feuerwehr Marxgrün bald ein Ende.
2014 beauftragte die Stadt Naila ein unabhängiges Ingenieurbüro und lies einen Feuerwehrbedarfsplan erstellen. Hierbei kamen alle Feuerwehren, Fahrzeuge und Gerätehäuser im Stadtgebiet von Naila auf den Prüfstand. 2015 beschloss der Stadtrat auf Grund des Feuerwehrbedarfsplanes das Feuerwehrgerätehaus in Marxgrün zu sanieren, den Keller trocken zu legen und einen neuen Stellplatz, welcher allen aktuellen Vorschriften entspricht, zu errichten.

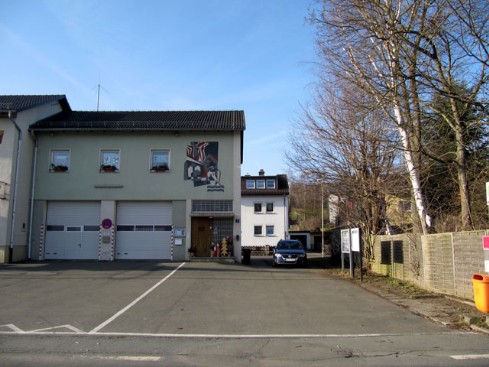

Ansicht April 2016
Fertigstellung: voraussichtlich Winter 2017 / Frühjahr 2018 - Fotomontage
Nach monatelangen Planungen und Besprechungen war es am 08.04.2016 um 16:45 Uhr soweit, die Kameradinnen und Kameraden der FF Marxgrün trafen sich zum ersten Arbeitseinsatz - Bäume fällen auf dem Nachbargrundstück.
Nachfolgend finden sie alle Informationen zu den einzelnen Bauabschnitten. Die Fertigstellung die ursprünglich für den Sommer 2017 geplant war, verschobt sich wegen baulicher Mängel die nachgebessert werden müssten und baulichen Schwierigkeiten die unerwartet auftraten. Die Einweihungsfeier ist jetzt für den 21.04.2018 geplant.
alle Bilder - Klick auf Bild | ||
08.04.2016 | Arbeitseinsatz - Bäume fällen | |
12.04.2016 | Abriss Garagen und Grundstücksmauer | |
12.05.2016 | Mitarbeiter des Stadtbauhofes entfernen den Teer | |
10.06.2016 bis 05.07.2016 | Die Kameraden tragen ihren Teil zu den Bauarbeiten bei, in Eigenleistung wird der alte Schlauchwaschtrog abgerissen und der feuchte Putz an den Kellerwänden abgetragen | |
10.06.2016 bis 06.07.2016 | Fa. Beyer beginnt mit dem Aushub für die Trockenlegung Fa. Lein beginnt mit den Trockenlegungsarbeiten | |
11.07.2016 bis 20.07.2016 | das Fundament wurde gegossen, der Ölabscheider eingebaut und die Trockenlegung abgeschlossen | |
27.07.2016 bis 03.08.2016 | die Teile für die Halle wurden angeliefert und Fa. Perthel beginnt mit dem Aufbau des Stahlgerüst | |
04.08.2016 | das Stahlgerüst der Halle steht, die gedämmte Wandverkleidung (Sandwich-Elemente) wird montiert | |
17.08.2016 | die Dachelemente der neuen Halle und die Stahlträger für für das Vordach an der alten Gerätehalle wurden montiert | |
14.09.2016 | in den letzten Wochen wurden die Fenster, Türen, das Vordach und das Rolltor montiert | |
01.10.2016 bis 30.10.2016 | die Vorbereitungen zum einbringen des Hallenbodens laufen, ACO Drain wurde gesetzt, Stiefelwaschanlage gesetzt, Split eingebracht, Fußbodenheizung eingebaut | |
31.10.2016 bis 01.11.2016 | der Betonboden wurde eingebracht | Video |
01.11.2016 bis 30.11.2016 | - Elektroinstallation - Keller wurde neu verputzt - Durchbruch von der neuen in die alte Halle - Betondecke wurde in den Schlauchturm eingezogen - Fenster zum Treppenhaus wurde zugemauert | |
01.12.2016 bis 31.12.2016 | - Trockenlegung der alten Gerätehalle (Frontseite) - Keller wurde gestrichen - Bodenbeschichtung wurde aufgebracht - Beleuchtung / Notbeleuchtung wird montiert - Lattung für Wandverkleidung angebracht | |
01.01.2017 bis 09.02.2017 | - Elektroverteilung wird umgebaut - Die Wand an das Bestandsgebäude wird verkleidet, verputzt und gefliest - die neuen Spinde werden provisorisch gestellt damit die Sanierungsarbeiten im alten Stellplatz beginnen können - Zwischendecke im Schlauchturm wird eingezogen | |
10.02.2017 bis 06.04.2017 | - Abgasabsauganlage wird installiert - Umbau der Wasserleitungen im Keller - der marode Estrich in der alten Halle wird entfernt - Stützmauer zum Nachbargrundstück wird errichtet - neuer Estrich wird eingebracht | |
07.04.2017 bis 22.06.2017 | - Gerätehaus wurde für das Maifest gereinigt Stellplätze" gestrichen - Abgasabsauganlage eingestellt - Trockenbauwände für WC errichtet - Heizkörper und Wasserinstallation | |
23.06.2017 bis heute | Arbeiten in und um das Gerätehaus laufen auf Hochtouren - Parkplätze hinter dem Gerätehaus werden errichtet - Vorplatz wurde geteert - Trockenbau fertiggestellt - Boden der alten Halle wird versiegelt - Damen und Herren WC und Küche gefliest - Hochregale aufgestellt - Toiletten montiert - Küche montiert |
